Южный в ручном управлении

Отопительный сезон в Белогорске в очередной раз стартовал досрочно, 1 октября. По прогнозным данным наступить он мог бы не ранее 10 октября. Однако городские власти решили не ждать нормативных пяти дней подряд ниже +8 и запустили тепло раньше. Кроме микрорайона Южного. Здесь ударными темпами идёт реконструкция участка. Проект потребовал ручного режима управления и сверхусилий.

Уже к вечеру 1 октября из 455 многоквартирных домов Белогорска задвижки были открыты в 377. В оставшихся 78 кипела работа: где-то порыв, где-то воздушные пробки на верхних этажах. Но 55 домов из этого списка - особая зона. Это потребители котельной «Южная». Причина - реконструкция участка теплотрассы на выходе из объекта теплоснабжения. Цель новой магистрали - не только устранить выявленный в ходе испытаний технологический сбой, но и подключить ещё три новых дома. Их планируется заселить в конце года.

С опытом

1 октября на месте реконструируемого участка глава города провёл выездное совещание. Тон разговора местами был далёк от дипломатичного. Выяснилось, что подрядчик работает в стеснённых условиях и на основе своего инженерного опыта.

- Волгоградский проектный институт, экспертиза... - трудная история, - вслух произнёс глава Станислав Мелюков и тут же объяснил логику форсирования. - Ждать далёких решений уже некогда. Делаем так, как понимаем, ответственность беру на себя.

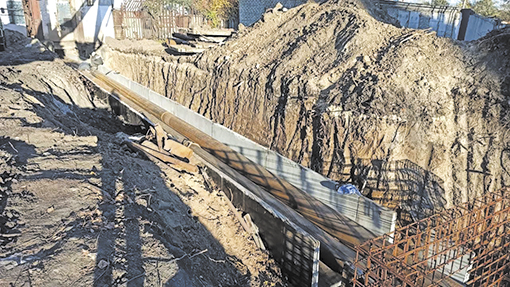

Жёсткость тона снизила накал совещания. Депутаты округа Маргарита Туринская и Михаил Филиппов переглянулись и, показалось, даже с сожалением посмотрели на рабочих, молча делавших своё дело в котловане будущей тепловой камеры. Соизмерима она, к слову, с полноценной двух, а то и трёхкомнатной квартирой.

- Я бы на вашем месте через дорогу нанял маленький экскаватор... он бы вам быстро лотки выложил, - не смог не посоветовать депутат Филиппов.

- Эта работа уже выполнена, - отметил подрядчик.

- А сварщика почему два? Надо четыре! - настаивал Михаил Борисович.

- А чем они будут заниматься? Смотреть как другие работают?

- Да, смотрящих хватает, - с усталостью выдохнул представитель «Горэнерго». - Вон, с балкона смотрят... Бинокль, что ли, купили? Точно, бинокль!

И сложность, и форс-мажоры

По оценкам главы, к «Горэнерго» претензий нет - проблему обнаружили своевременно. К подрядчику тоже: материалы закуплены оперативно, сварщики высокой квалификации наняты. Официальный срок окончания работ, озвученный подрядчиком, 5 октября. Желаемое поддерживалось всеми, но учитывая сложность и возможные форс-мажоры, многие сходились к реальной дате подачи теплоносителя - 7 октября.

- Прошу с пониманием отнестись к ситуации, - обратился через свои каналы в «Максе» и «Телеграме» к жителям микрорайона Южного Станислав Мелюков. - Нормативный срок отопительного сезона в Белогорске наступит только в районе 10 октября. Но мы в очередной раз начали его досрочно. Плата за отсутствие отопления и горячей воды в эти дни взиматься не будет.

Работа в две смены

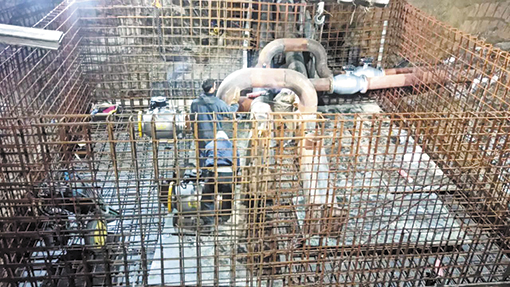

Несмотря на жёсткий старт, темпы работ набрали обороты сразу после совещания. Уже 2 октября забетонировано дно камер, началась установка узлов. К 3 октября подрядчик перешёл на работу в две смены. За два дня были залиты днища камер, уложены все лотки для прокладки теплотрассы, установлены арматурные каркасы. В самой котельной тем временем установлена запорная арматура, проложены магистральные трубопроводы от котельной до тепловой камеры N1, смонтированы компенсаторы. Ключевой момент наступил 4 октября: на теплотрассе осталось подсоединить всего четыре трубы, идущие непосредственно к объектам теплоснабжения. На шестом километре трассы присоединение уже было выполнено, началась обварка стыков. Следующий этап - установка манометров и «мелочёвки».

Гнилые трубы

Вместо «мелочёвки» 5 октября вскрылось наследие 40-летней давности. Выяснилось, что состыковать новые трубы со старыми - это целый квест для сварщиков.

- С виду нормальные, но по факту гнилые и тонкие, - резюмировал подрядчик. - Но варим на совесть…

- Мы считали, что они там нормальные, обследование не проводили, - признали в «Горэнерго».

- Все здесь не сторонние наблюдатели, а участники процесса, - глава города был краток. - Сообща нужно решить вопрос. Трубам столько же лет, сколько и самому микрорайону.

- Нам осталось обварить стыки и установить пару воздушников, - уточнил подрядчик. Гидравлические испытания было решено провести до тепловой камеры, чтобы ночью выявить возможные течи и устранить их.

- 5, 6 октября температура наружного воздуха - до +15. Ночью начинаются заморозки, - заключил Станислав Мелюков.  Главное - тепло в домах, поэтому 7 октября - срок прежний, начало подачи теплоносителя.

Светлана Саенко
